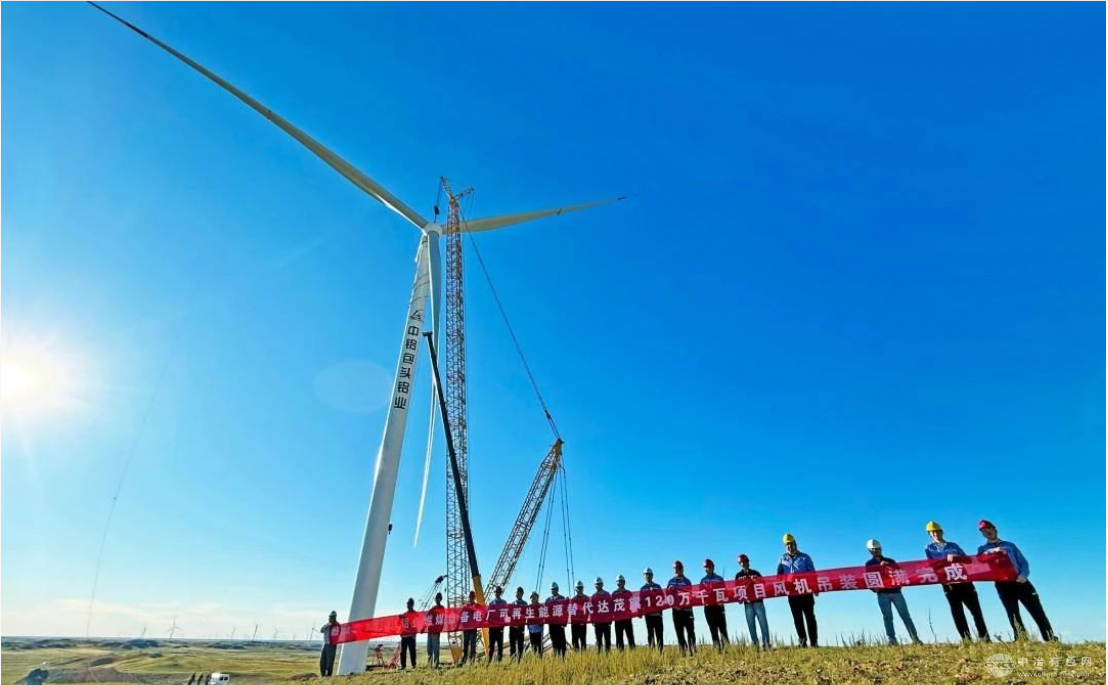

近日,包头铝业有限公司在达茂旗的新能源项目建设现场传来捷报,随着最后一台风机在项目部88#吊装现场精准就位,该项目140台风机全部完成安装,标志着这一重大工程的风电主体建设圆满收官,为后续全容量并网发电筑牢了根基。

作为国内首个新能源深度耦合电解铝负荷消纳的源网荷储一体化示范工程,该项目意义非凡。其总投资高达54.9亿元,规划建设100万千瓦风电场、20万千瓦光伏站,并配套建设升压站。项目采用“风电+光伏”的立体布局模式,充分利用电解铝产业强大的绿电消纳能力,构建起“新能源开发—电解铝生产”的完整闭环体系,有力推动企业向绿色清洁能源转型。
自2024年4月项目开工以来,建设团队面临诸多挑战。达茂旗地形复杂,极端天气频发,给施工带来极大困难。为应对这些难题,项目团队创新采用“模块化预制+装配式施工”模式,对施工组织方案进行深度优化。在多风季节,项目部安排专人24小时监测气象动态,精准把握施工窗口期,争分夺秒推进工程进度。同时,通过“分组包保、责任到人”的精细化管理机制,全方位强化安全与质量管控。
在各方努力下,项目建设稳步推进。2024年12月,光伏工程率先实现并网;今年6月,三标段40台风机顺利完成吊装;最终于8月13日,140台风机全部吊装完毕。
目前,项目风机并网工作正紧锣密鼓地开展,预计8月底前可实现全容量并网发电。项目投运后,每年将提供超过35亿千瓦时的绿色电力,减少二氧化碳排放约350万吨,为中铝集团绿色低碳高质量发展注入强劲动力。
